pembuatan kolam renang teraso denpasar, bali

Pembuatan Kolam Renang Teraso Pak Dendi Padangsambian, Bali

Pelanggan: Pak Dendi
Jenis: Kolam Renang Teraso (Terrazzo)
Ukuran: Panjang 5 meter, Lebar 2,5 meter, Kedalaman 0,5 meter sampai 1,2 meter dan 1,5 meter
Sirkulasi: Skimmer
Material: Finishing Teraso
Pekerjaan:
  1. Pekerjaan Konstruksi
  2. Finishing Lantai dan Dinding Menggunakan Teraso
  3. Finishing Bibir Kolam dengan Teraso
  4. Pekerjaan Ruang Mesin
  5. Pekerjaan Mekanikal dan Elektrikal
  6. Pompa Swimpro by Hayward
  7. Sand Filter Swimpro by Hayward
  8. Cover Maindrain
  9. Skimmer
  10. Inlet Fitting
  11. Underwater 12W LED dan Transformator 60W Lokal
Bonus:
  1. Pasir Silika
  2. Telescopic Handle 4,8m
  3. Vacuum Hose 9m
  4. Vacuum Head 8 Wheels
  5. Pool Brush
  6. Leaf Skimmer
  7. Test Kit
Garansi: Struktur Kolam Renang 15 Tahun, Pompa dan Filter 3 Tahun
Lokasi: Jl. Bikini, Padangsambian Kelod, Denpasar Barat, Denpasar, Bali
Status: Dikerjakan

Latar Belakang & Spesifikasi

Projek pembuatan kolam renang kali ini dipercayakan oleh Pak Dendi untuk pembuatan kolam renang villa di kawasan Kerobokan, Denpasar, Bali. Kolam renang ini menggunakan finishing cor teraso untuk membuat kesan tropis yang modern, mewah, elegan, dan eksklusif.

Kolam renang teraso ini dibuat dengan ukuran 5x2,5 meter dengan beberapa kedalaman yakni 0,5 meter sampai 1,2 meter, dan yang terdalam di 1,5 meter. Dengan ketinggian yang beragam ini, pengalaman berenang dengan keluarga akan jauh lebih baik.

Finishing cor teraso diimplementasikan ke semua area kolam mulai dari lantai, dinding, hingga bibir kolam. Ini diselaraskan dengan konsep pembangunan keseluruhan rumah yang pada saat ini sedang berlangsung.

Karena kondisinya di area dalam rumah yang areanya terbatas, maka diputuskan untuk menggunakan sistem sirkulasi skimmer.

Tantangan dan Teknis Pengerjaan

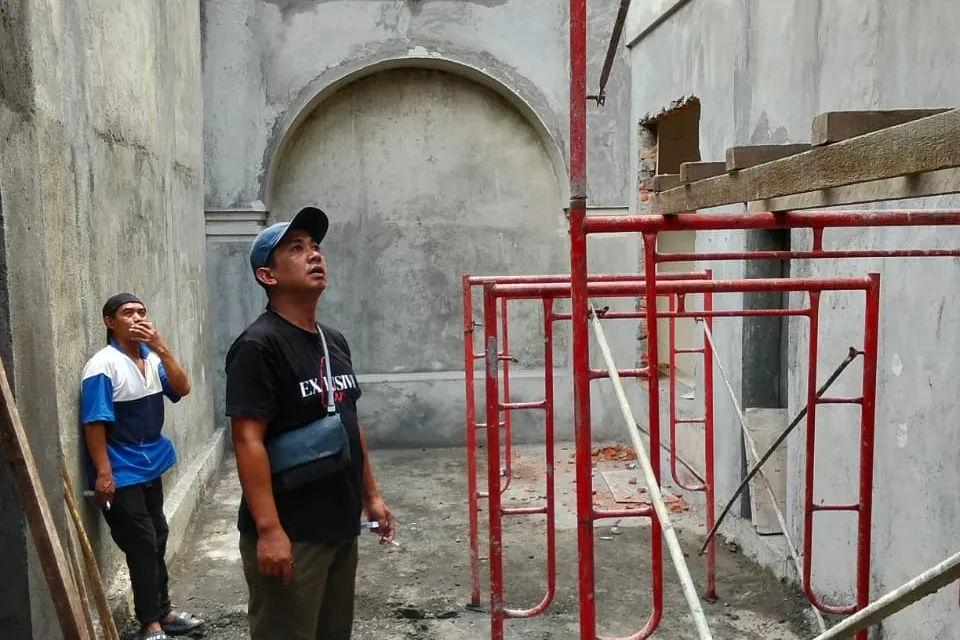

Pada awal pembuatan kolam renang, pekerjaan finishing sedang berlangsung. Kami harus berkoordinasi dengan developer rumah terkait pekerjaan yang akan dilakukan.

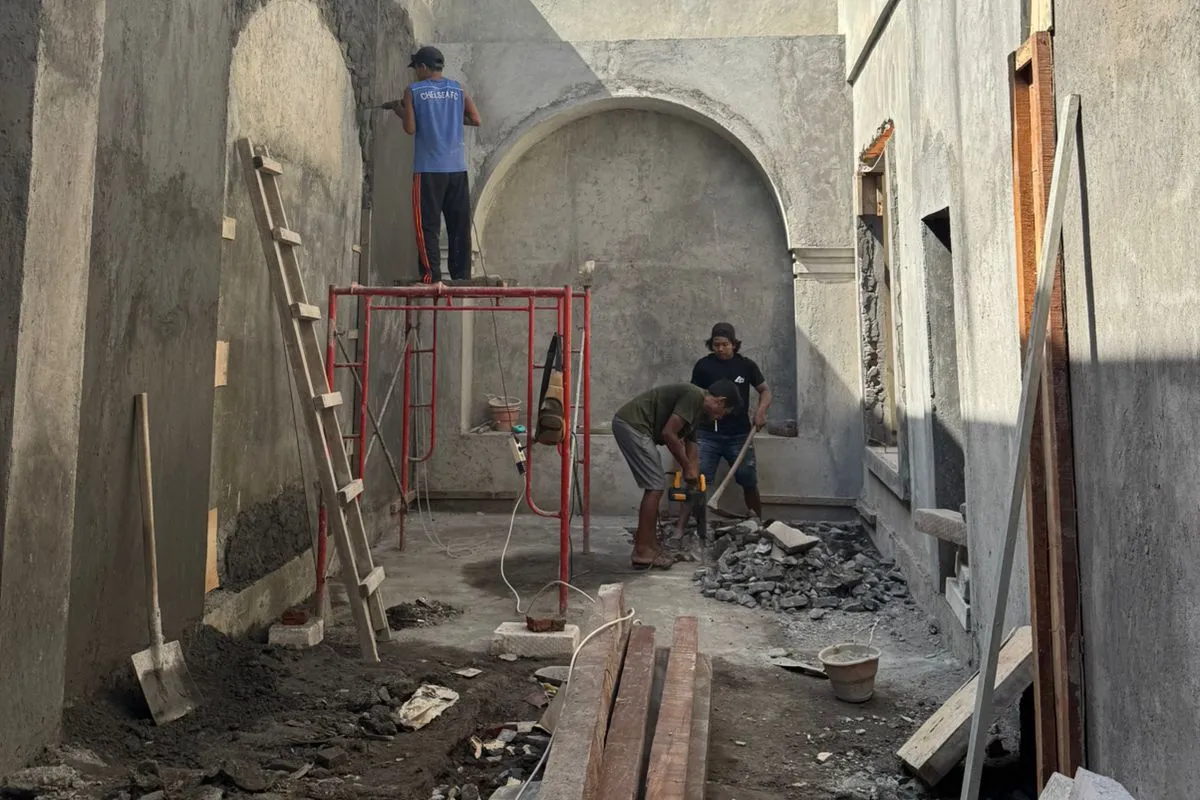

Pekerjaan yang pertama kami lakukan adalah pembobokan lantai yang sebelumnya digunakan untuk membuat adukan plester. Karena posisinya berada di area pembuatan kolam renang, maka pembobokan perlu untuk dilakukan.

Setelah pembobokan selesai, proses penggalian mulai dilakukan secara manual. Penggalian dialkukan secara pertahap sambil memberikan ruang ke pekerja finishing rumah untuk menyelesaikan pekerjaannya. Proses penggalian ini cukup panjang karena dikerjakan manual dan harus membawa tanah galian langsung ke luar.

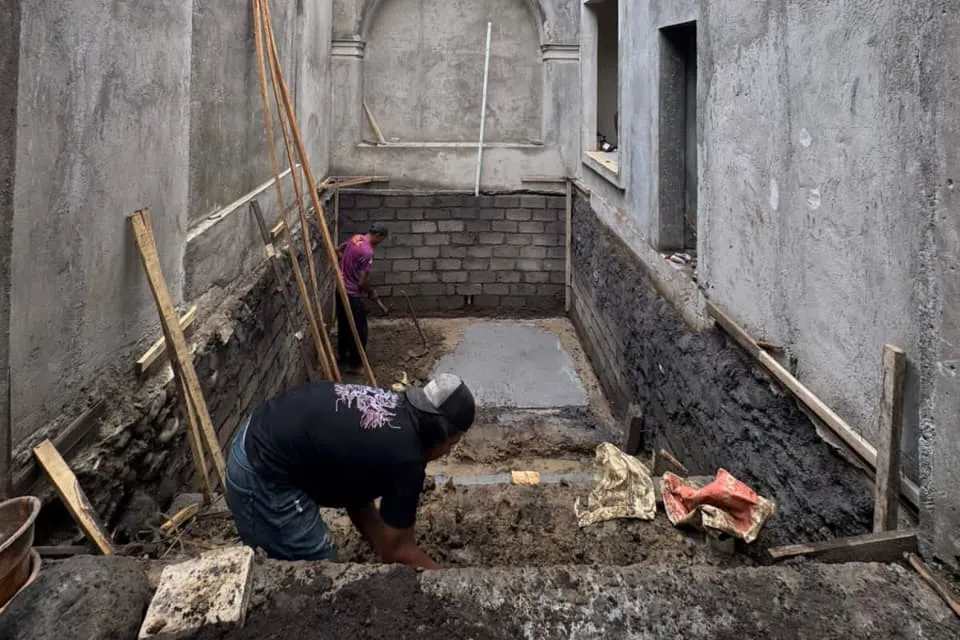

Penggalian selesai dan dilanjutkan ke tahap pembuatan lantai kerja. Dalam pembuatan lantai kerja, kami menggunakan batako sebagai bekesting permanen.

Setelah pemasangan lantai kerja selesai, pembesian mulai dilakukan. Pada saat ini juga dilakukan pemasangan pipa untuk instalasi kelistrikan dan sirkulasi kolam renang. Pemasangan besi dilakukan dua lapis dengan pengerjaan pertahap.

Tahap pembesian selesai, saatnya untuk membuat bekisting luar. Tahap ini dilanjutkan dengan pengecoran struktur utama kolam renang.

Saat ini projek baru sampai tahap ini dan belum dilanjutkan ke tahap finishing teraso. Hal ini karena Pak Dendi ingin menyelesaikan pekerjaan rumahnya terlebih dahulu.
